К реализации инвестиционного проекта энергетики СГК приступили еще в 2015 году, наметив перспективу увеличения числа потребителей тепла от Абаканской ТЭЦ на 20 тысяч человек. Тогда строительство тепломагистрали стало знаковым событием для жителей и энергетиков: новый участок магистральной тепловой сети был построен в городе впервые за последние 25 лет.
С развитием города и масштабной застройкой новых жилых районов возникла необходимость и в новых коммуникациях.
Протяженность первой очереди тепломагистрали, так называемая перемычка, которую энергетики построили в 2018 году, составила 2,5 километра. Тепломагистраль прошла вдоль улицы Кирова с пересечением Некрасова и соединила две основные ветки магистральных трубопроводов — Центральную и Северную.
Строительство жилых домов в микрорайоне Арбан шло с перерывами: специалисты решали инженерные вопросы, связанные с грунтовыми водами, которые могли находиться слишком близко к коммуникациям и влиять на их работоспособность. Проблема была устранена не очень глубокой прокладкой трубопроводов.

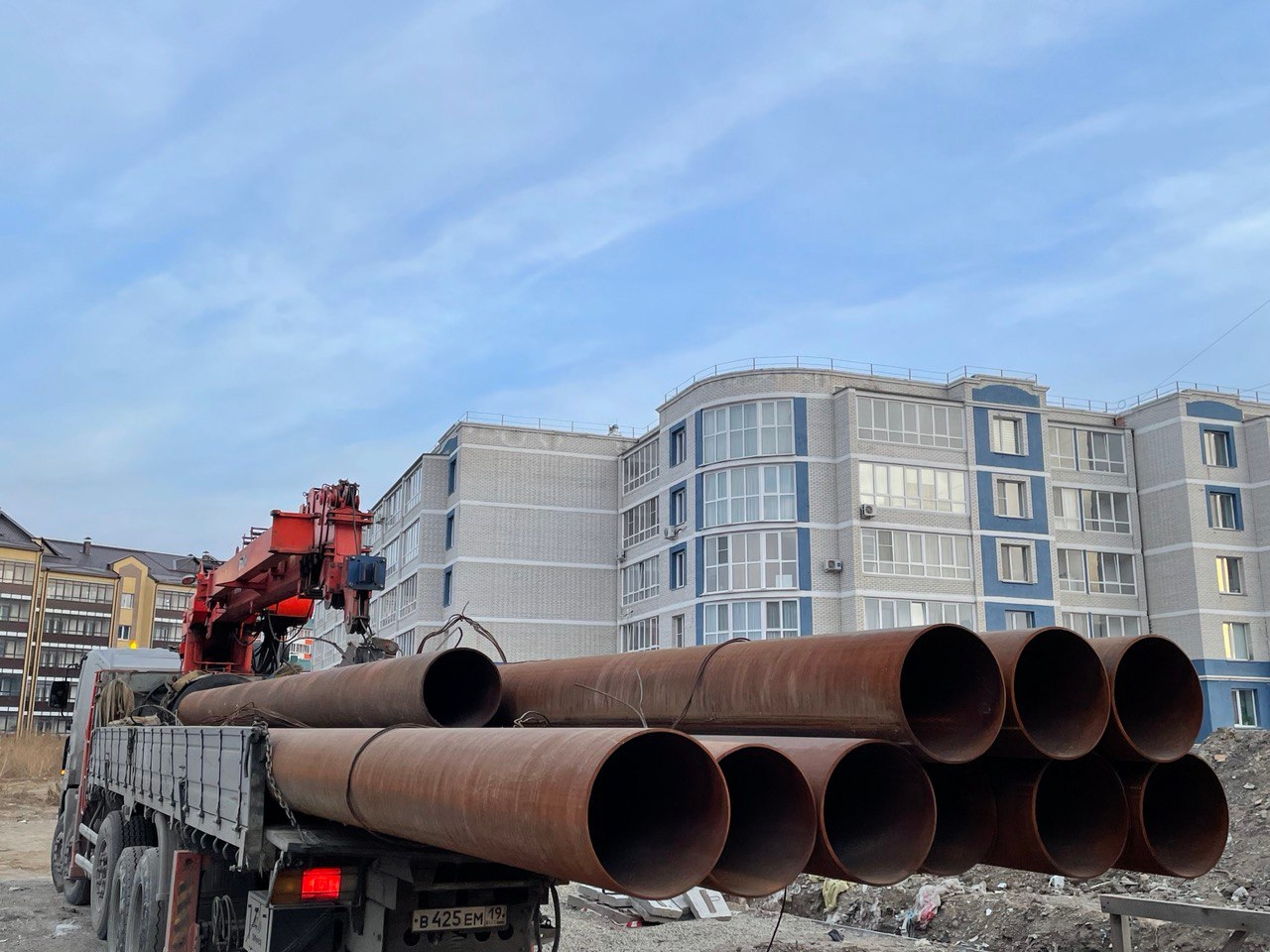

Сегодня энергетики приступили к завершающему этапу семилетнего проекта: до конца 2022 года специалистам предстоит смонтировать около 300 метров квартальных сетей от магистрального трубопровода и подать тепло в пока еще строящиеся дома.
Энергетики предполагают, что все жилые дома, которые заявлены в плане Арбана, будут подключены к ТЭЦ в мае 2023 года. А к сентябрю планируется подать тепло в новую школу на 1000 мест, строительство которой уже идет полным ходом.
Завершить монтаж тепловой сети энергетики планируют в кратчайшие сроки, чтобы дать возможность дорожным строителям приступить к строительству транспортной развязки, которая соединит улицу Итыгина и Некрасова.
